Đóng điện hoàn thiện công trình “Phân pha dây dẫn đường dây 110kV từ 178 Trảng Bàng 2 – Bến Cầu”, tỉnh Tây Ninh

Vào lúc 5h50 ngày 28/4/2025, Xí nghiệp Lưới điện cao thế Tây Ninh phối hợp với Công ty Điện lực Tây Ninh và các đơn vị liên quan tổ chức đóng điện hoàn thiện công trình, công trình “Phân pha dây dẫn đường dây 110kV từ 178 Trảng Bàng 2 – Bến Cầu”, tỉnh Tây Ninh. Đây quyết tâm của các đơn vị tham gia thi công dự án, hưởng ứng phát động phong trào thi đua nước rút 90 ngày nỗ lực “Hoàn thành đóng điện 50 công trình lưới điện 110kV” chào mừng 50 năm EVNSPC “Xây dựng - Phát triển - Thắp sáng niềm tin” (30/4/1975 – 30/4/2025).

Công trình “Phân pha dây dẫn đường dây 110kV từ 178 Trảng Bàng 2 – Bến Cầu” có tổng chiều dài toàn tuyến trên 20,896 km, đi qua địa bàn: Phường Gia Lộc (thành phố Tây Ninh); xã Thanh Phước, Phước Thạnh (huyện Gò Dầu); các xã An Thạnh (huyện Bến Cầu). Với tổng mức đầu tư trên 31 tỷ đồng, khi đi vào vận hành, dự án sẽ góp phần nâng cao khả năng truyền tải công suất trên tuyến đường dây 110kV từ 179 Trảng Bàng 2 đến Bến Cầu, Nhà máy điện mặt trời Hoàng Thái Gia (NMĐMT.HTG), đáp ứng nhu cầu phụ tải ngày càng tăng trong khu vực. Đồng thời, công trình còn giúp khai thác hiệu quả trạm 220kV Trảng Bàng 2, tăng cường liên kết giữa 2 trạm biến áp 220kV Trảng Bàng 2 và Tây Ninh 2, giảm nguy cơ quá tải cho đường dây 110kV 178 Trảng Bàng 2 – 172 NMĐMT.HTG cũng như đường dây 110kV 172 Bến Cầu – 171 NMĐMT.HTG.

Nhờ tinh thần làm việc không ngày nghỉ của toàn thể các đơn vị tham gia dự án, vượt qua khó khăn trong việc cắt điện để thi công, giải quyết các vấn đề về mặt bằng, công trình đã được hoàn thành đúng tiến độ. Thành quả này là sự chung sức, quyết tâm cao độ của toàn thể CBNV Ban Quản lý dự án Lưới điện miền Nam, Công ty Điện lực Tây Ninh, nhà thầu thi công, tư vấn và sự phối hợp chặt chẽ của Trung tâm Điều độ Hệ thống Điện miền Nam (SSO)… Đặc biệt là sự hỗ trợ, tạo điều kiện của các cấp chính quyền, người dân trên địa bàn trong quá trình thi công./.

HÌNH ẢNH TẠI CÔNG TRÌNH “PHÂN PHA DÂY DẪN ĐƯỜNG DÂY 110KV TỪ 178 TRẢNG BÀNG 2 – BẾN CẦU”, TỈNH TÂY NINH

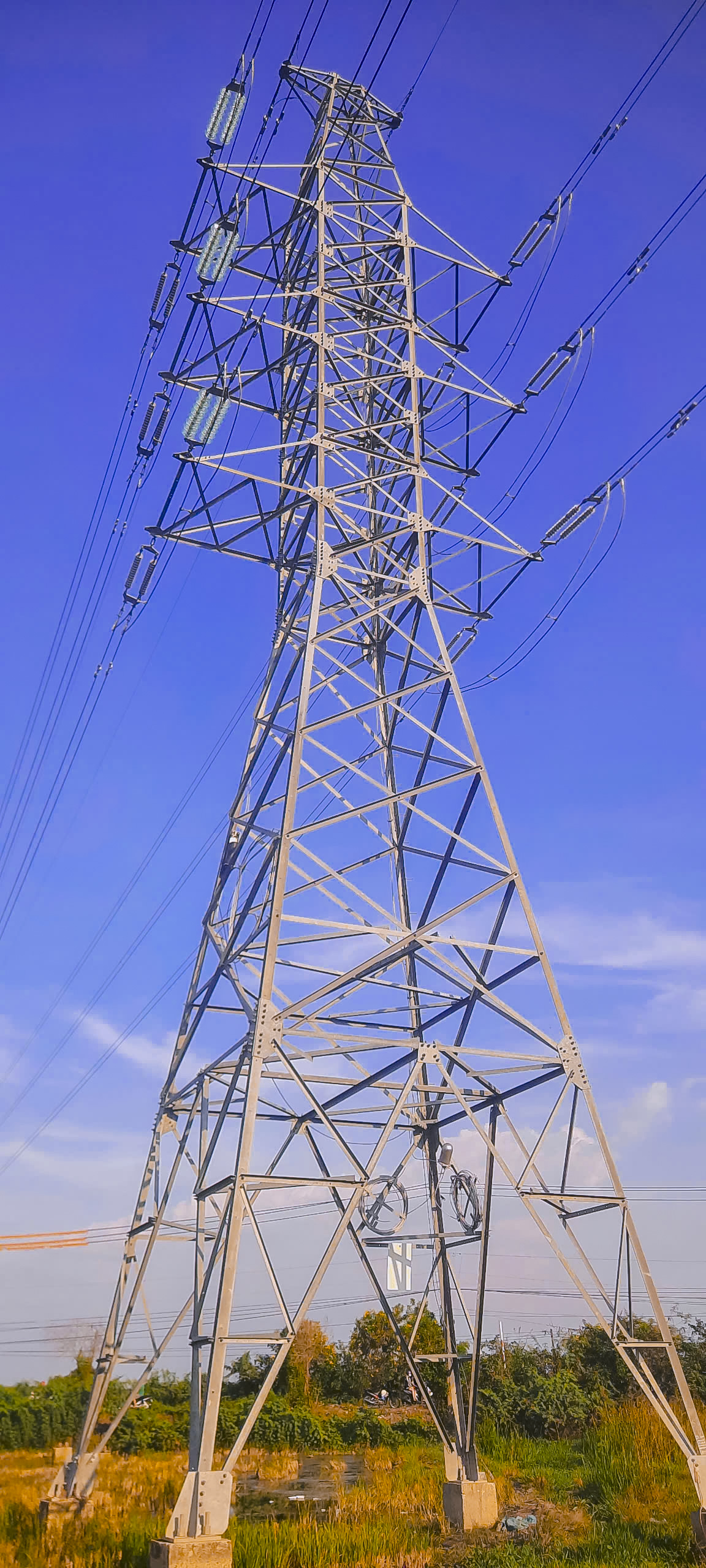

Trụ 24/31 đường dây 179 Trảng Bàng 2- MNĐMT

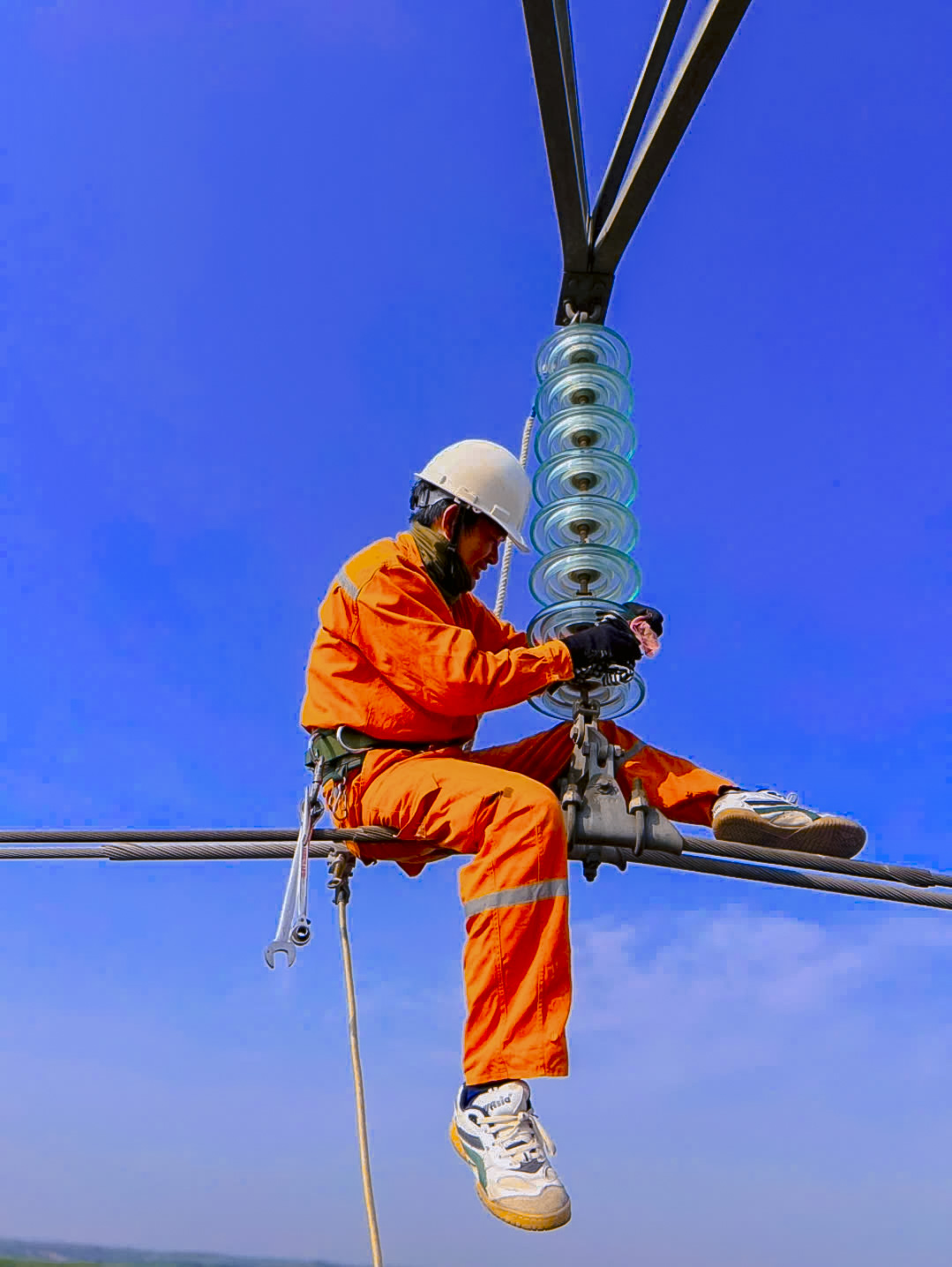

Kiểm tra, vệ sinh sứ cách điện
Kiểm tra công tác thi công đường dây

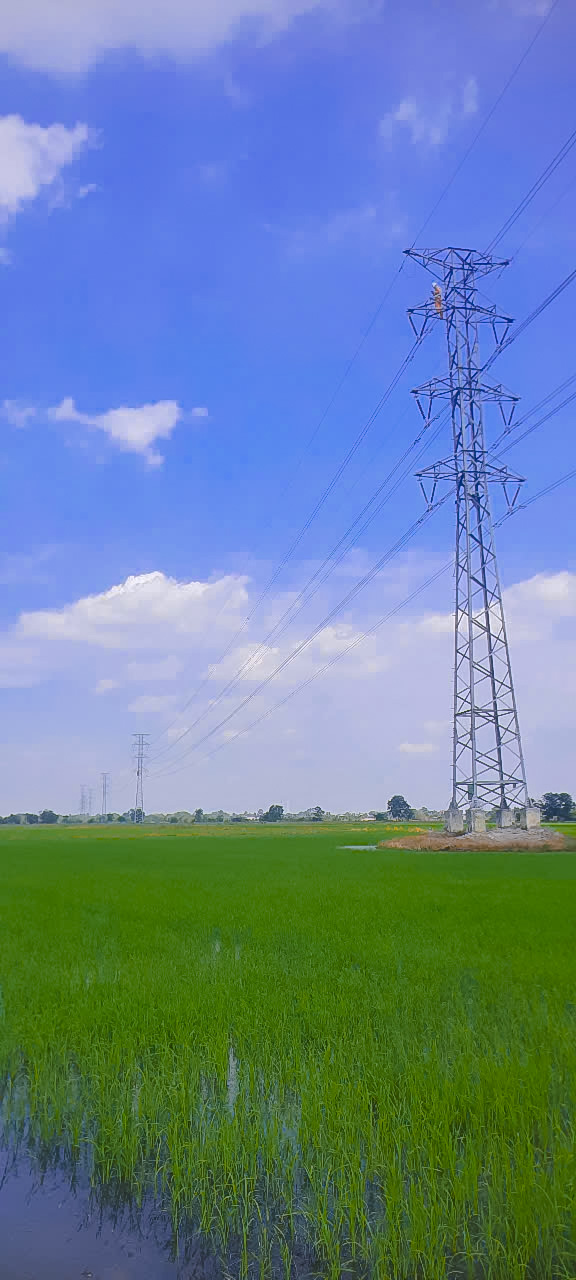

Trụ 24/31 đường dây 179 Trảng Bàng 2- MNĐMT

TIN LIÊN QUAN

(08:38 - 22/05/2025)

THÔNG BÁO Về việc ngừng hợp tác thu hộ tiền điện với Ngân hàng TMCP Nam Á-Chi nhánh Tây Ninh

(08:26 - 22/05/2025)

THƯ NGỎ CẢNH BÁO GIẢ MẠO NHÂN VIÊN ĐIỆN LỰC ĐỂ LỪA ĐẢO

(16:48 - 19/05/2025)

Cảnh báo web giả mạo ngành điện, cước phí tổng đài cao gấp 8 lần

Tổng công ty Điện lực miền Nam vừa phát thông báo khẩn đến khách...

(16:49 - 29/04/2025)

Đóng điện hoàn thiện công trình “Phân pha dây dẫn đường dây 110kV từ 178 Trảng Bàng 2 – Bến Cầu”, tỉnh Tây Ninh

(16:47 - 29/04/2025)

Hoàn tất dự án “Cải tạo, nâng công suất trạm biến áp 110kV Suối Dộp, Tây Ninh từ 2x40MVA lên 2x63MVA”

(16:47 - 29/04/2025)

Đóng điện công trình Xây dựng mới trạm biến áp 110kV Suối Ngô, tỉnh Tây Ninh.

(16:47 - 29/04/2025)

Đóng điện hoàn thiện công trình Trạm 110kV Mộc Bài và đường dây đấu nối, tỉnh Tây Ninh.

(09:09 - 01/04/2025)

Đóng điện hoàn thiện công trình “Phân pha dây dẫn đường dây 110kV từ 174 Tây Ninh 2 – Suối Dộp”, tỉnh Tây Ninh

(08:05 - 10/11/2023)

THÔNG BÁO VỀ GIÁ BÁN ĐIỆN

(14:00 - 01/08/2023)

Về việc kế hoạch thay đổi lịch ghi chỉ số công tơ năm 2023

THÔNG BÁO Về việc kế hoạch thay đổi lịch ghi chỉ số công tơ năm 2023
