Ngày 10/9, Công ty Điện lực Tây Ninh đã phối hợp với Ban Quản lý dự án Điện lực miền Nam và các đơn vị liên quan, nhà thầu thi công tổ chức đóng điện hoàn tất công trình “Trạm 110kV Hòa Thành 2 và đường dây đấu nối, tỉnh Tây Ninh” với chủ đầu tư là Tổng công ty Điện lực miền Nam. Đây là một trong những dự án trọng điểm nhằm tăng cường hạ tầng lưới điện cho tỉnh Tây Ninh.
Công trình “Trạm 110kV Hòa Thành 2 và đường dây đấu nối, tỉnh Tây Ninh” được khởi công vào ngày 22/3/2025. Sau hơn 5 tháng thi công, Công trình đã hoàn thành đúng tiến độ thể hiện tinh thần quyết tâm, nỗ lực lớn của tập thể Ban Quản lý Dự án Lưới điện miền Nam, nhà thầu thi công, đơn vị tư vấn giám sát; sự hỗ trợ tích cực của Công ty Điện lực Tây Ninh, Trung tâm Điều độ hệ thống điện miền Nam…

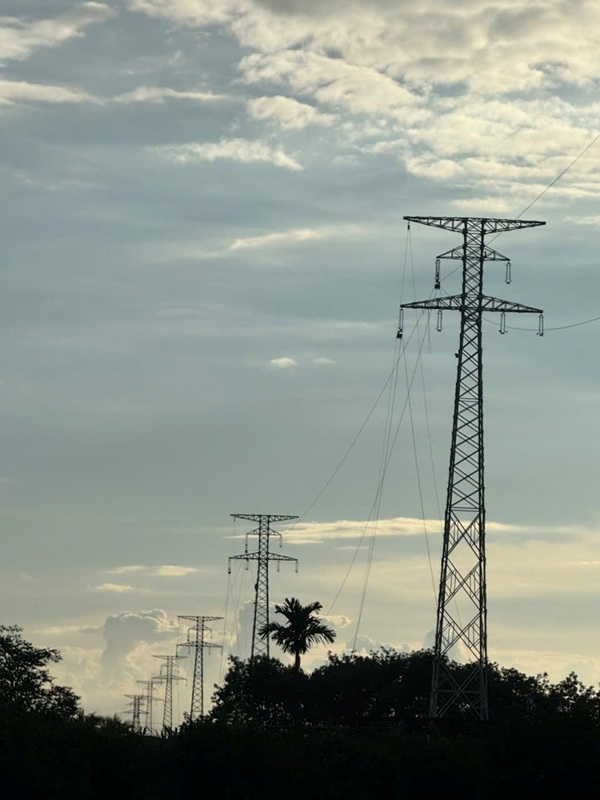

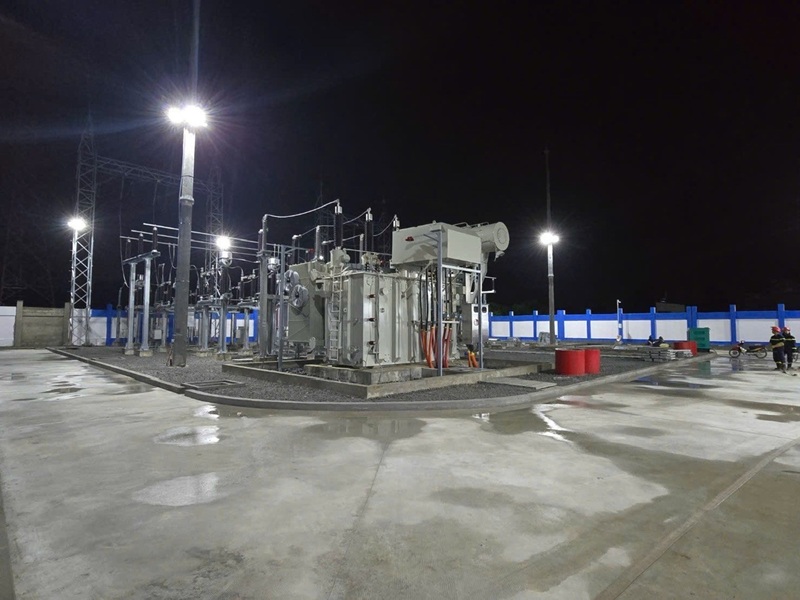

Công trình được đầu tư với tổng mức vốn khoảng 185 tỷ đồng, quy hoạch theo quyết định của Bộ Công Thương trong giai đoạn 2016–2025 có xét đến 2035. Trạm được thiết kế 2 máy biến áp công suất 2x63MVA, trước mắt đưa vào vận hành 1 máy biến áp 63MVA cùng tuyến đường dây đấu nối dài gần 6km, liên kết với lưới điện hiện hữu.
Việc đưa Trạm 110kV Hòa Thành 2 vào vận hành có ý nghĩa quan trọng: bổ sung nguồn và nâng cao độ tin cậy cung cấp điện theo tiêu chí N-1, giảm tải cho các trạm hiện hữu, đáp ứng nhu cầu phụ tải tại Hòa Thành và khu vực lân cận. Công trình góp phần đảm bảo cấp điện an toàn, liên tục cho sản xuất, kinh doanh và sinh hoạt của người dân, từ đó thúc đẩy phát triển kinh tế - xã hội địa phương.
Trong quá trình triển khai, dự án gặp không ít khó khăn về giải phóng mặt bằng và kỹ thuật, song nhờ sự quan tâm, hỗ trợ quyết liệt của chính quyền địa phương cùng sự phối hợp chặt chẽ giữa các đơn vị thi công và Tổng công ty Điện lực miền Nam, công trình đã hoàn thành, đóng điện đúng tiến độ, đảm bảo an toàn, chất lượng.
